S1\S3 MRP运算中【建议开工日期】取值规则

2026-09-30 12 次阅读

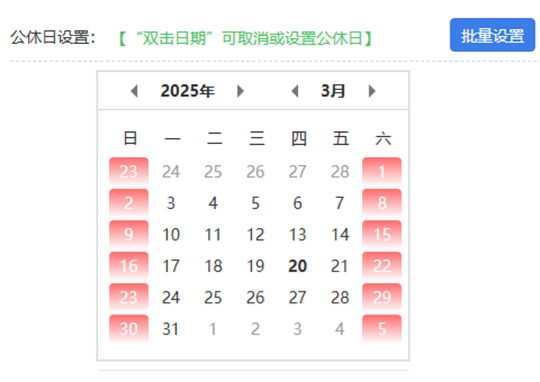

影响【建议开工日期】的因素有:1、公休日(系统配置--生产管理配置)

                                                       2、需求日期、MRP运算提前期(mrp运算)

                                                       3、生产周期(商品档案–生产参数)

建议开工日期=需求日期-MRP运算提前期-生产周期,要排除公休日

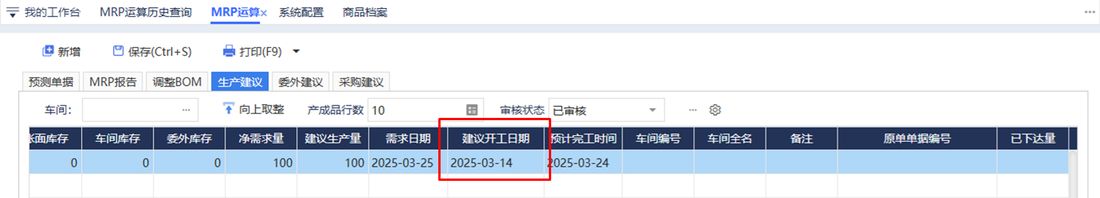

比如  每周六周日是公休日,需求日期:2025-03-25;MRP运算提前期:1;生产周期(天):5;  建议开工日期就是2025-03-17

比如 需求日期:2025-03-25;MRP运算提前期:1;生产周期(天):6;  建议开工日期就是2025-03-14
